Enerke rakentaa uutta maakaapeliverkkoa PKS Sähkönsiirrolle Viinijärvellä

Enerke rakentaa PKS Sähkönsiirrolle uutta maakaapeliverkkoa Viinijärvelle. Uusi verkko lähtee Viinijärven sähköasemalta ja ulottuu aina Ristonkankaantien risteykseen. Myös Jokirannantie ja Viinirannantie kaapeloidaan. Kaivuutyöt alkoivat syksyllä ja ovat edenneet hyvin.

Uutta keskijännitekaapelia Viinijärven projektissa asennetaan 10 km ja pienjännitekaapelia 8,5 km. Samalla asennetaan viisi uutta puistomuuntamoa. Verkon suunnittelun yhteydessä huomioitiin rautatien lähellä sijaitseva muinaismuistoalue, joka kaivettiin ja alitettiin Museoviraston valvonnassa. Myös Taipaleenjoki alitettiin suuntaporaamalla.

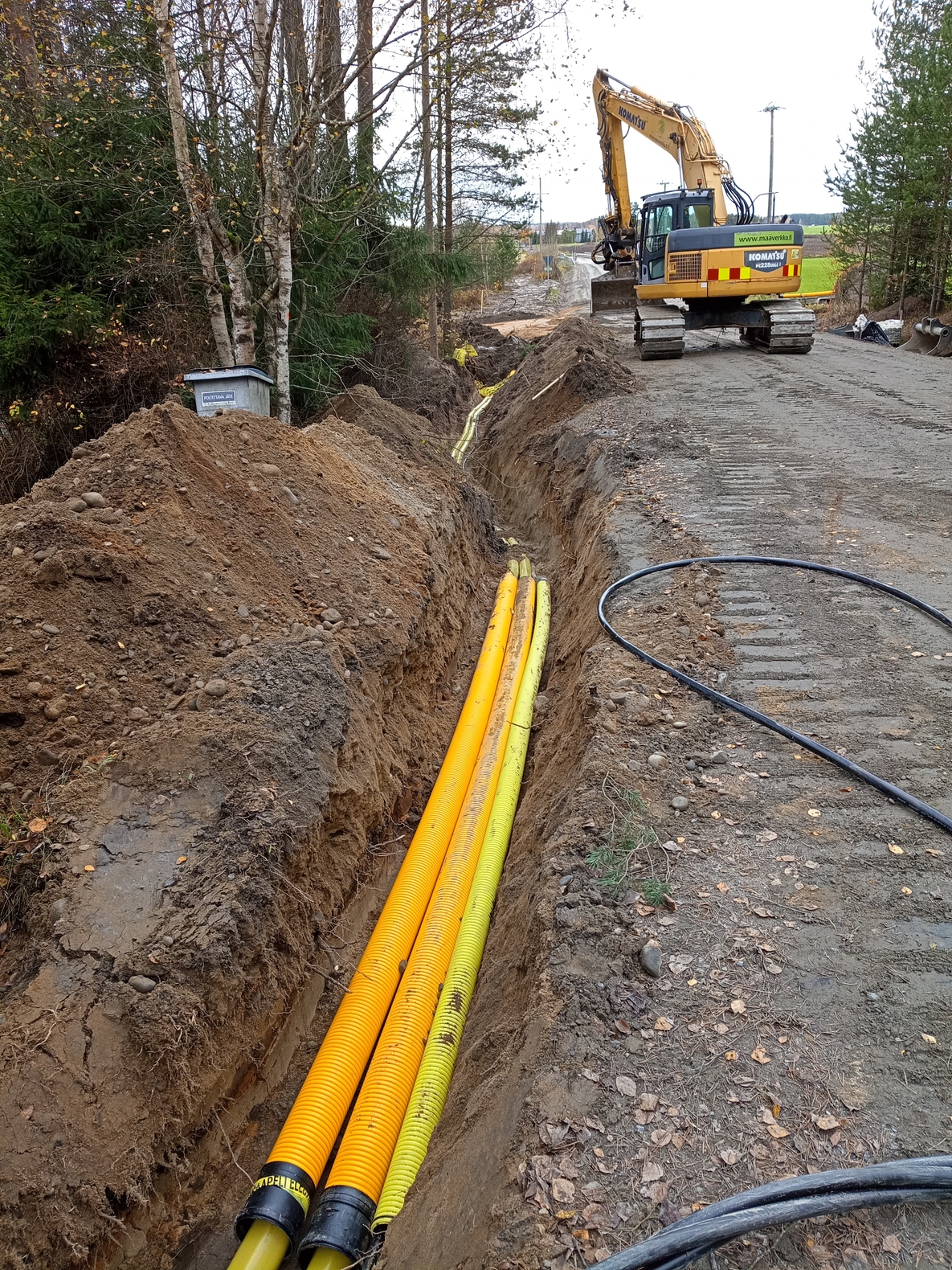

Kaivutyöt aloitettiin syksyllä ja toiveissa on, että leuto loppuvuosi mahdollistaisi kaivuun jatkamisen mahdollisimman pitkälle talveen. Kaikki alitukset työmaalla ovat jo valmiita. Jatkoja työmaalla on tehty edistymisen mukaan.

Osa reitistä kulkee 9-tien myötäisesti ja tiepätkällä olikin kaivuiden alettua 80 km/h rajoitus, mikä ei talvirajoitusaikaan poikkea tien normaalista nopeusrajoituksesta.

Uusi verkko otetaan käyttöön keväällä.

Vanha verkko puretaan uuden verkon valmistumisen jälkeen

Käytöstä poistuvat ilmajohdot puretaan uuden verkon valmistumisen jälkeen. Käytöstä poistuva verkko kulkee osin peltojen läpi. Peltojen kohdalla purkamisajankohta varmistetaan vielä maanomistajalta, jotta purkutyö ei häiritse viljelyä. Muilta osin purkutyöt valmistuvat lokakuun loppuun mennessä.

Purkutyöt voi vaikuttaa hetkellisesti 9-tien liikenteeseen, sillä vanha ilmajohto kulkee sen yli.
